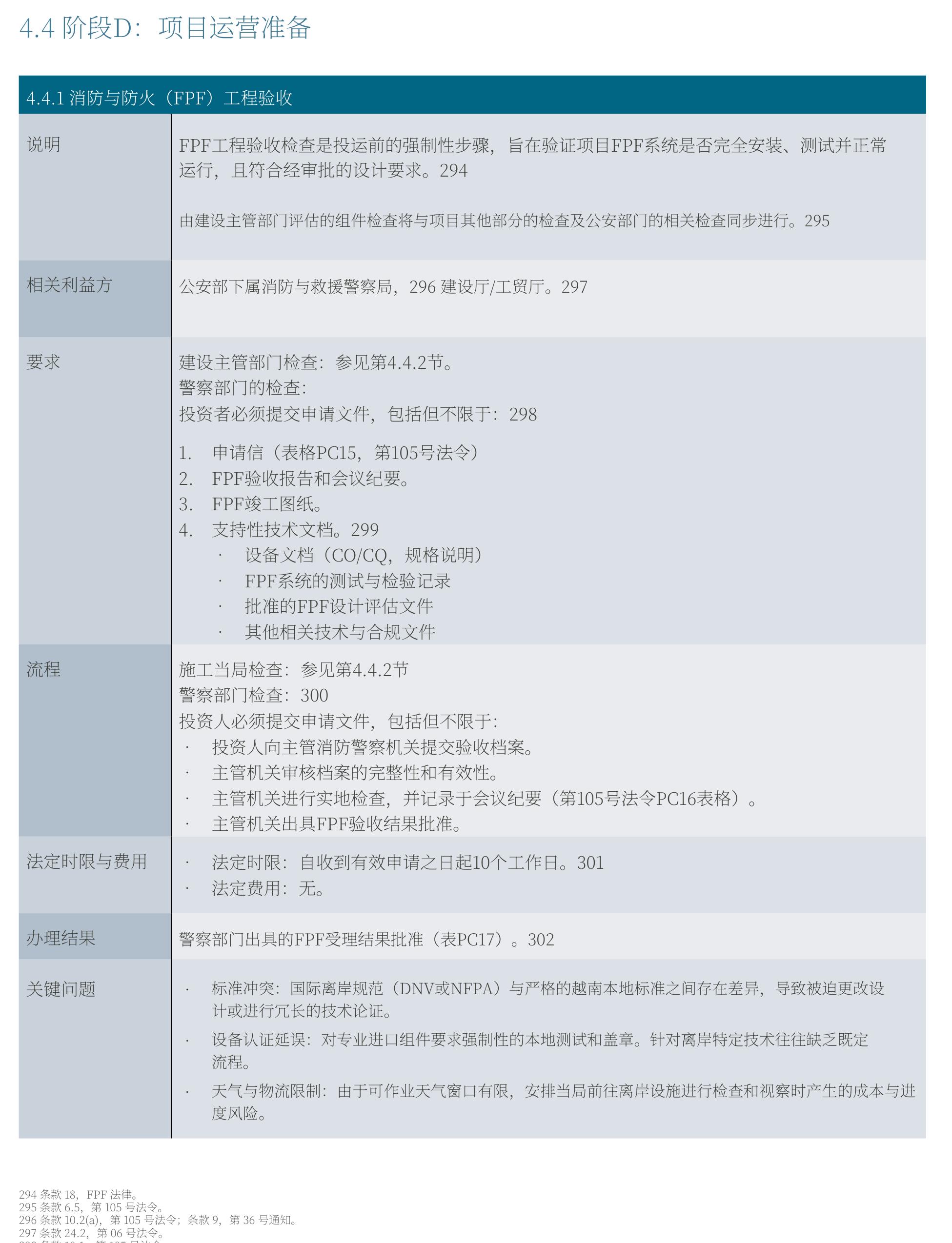

FPF(消防与防火)工程验收是越南海上风电项目投运前的强制性前置步骤,旨在验证FPF系统是否完全安装、测试并正常运行,且符合经审批的设计要求。验收涉及两大主体:建设主管部门(检查并入项目整体验收与第4.4.2节流程)和公安消防警察部门(独立检查)。警察部门验收的法定时限为自收到有效申请之日起10个工作日,无法定费用。验收成果为警察部门出具的FPF验收结果批准文件(表PC17)。数据来源:Global Wind Energy Council《Offshore Wind Investment Guide for Vietnam》
越南海上风电FPF工程验收流程关键节点
| 类别 |
关键内容 |
对应章节 |
| 相关利益方 |
建设主管部门:检查并入项目整体验收流程(与第4.4.2节同步) |
第4.4.1节 |
| 公安部门:公安部下属消防与救援警察局独立检查 |
警察部门 验收要求 |
1. 申请信(表格PC15,第105号法令) |
第4.4.1节 |
| 2. FPF验收报告和会议纪要 |
| 3. FPF竣工图纸 |
| 4. 支持性技术文档:设备文档(CO/CQ、规格说明)、FPF系统测试与检验记录、批准的FPF设计评估文件、其他相关技术与合规文件 |
警察部门 验收流程 |
① 投资人向主管消防警察机关提交验收档案 |
第4.4.1节 |
| ② 主管机关审核档案的完整性和有效性 |
| ③ 主管机关进行实地检查,并记录于会议纪要(表PC16,第105号法令) |
| ④ 主管机关出具FPF验收结果批准(表PC17) |
| 法定时限与费用 |
法定时限:自收到有效申请之日起10个工作日 法定费用:无 |
第4.4.1节 |
| 成果 |
警察部门出具的FPF验收结果批准(表PC17) |
第4.4.1节 |
数据来源:Global Wind Energy Council《Offshore Wind Investment Guide for Vietnam》
从FPF工程验收流程的结构来看,可以提炼出三个关键判断:
验收涉及双重检查机制。 建设主管部门的检查并入项目整体验收流程(第4.4.2节),与公安消防警察部门的独立检查并行推进。双部门平行检查的结构意味着验收阶段需同时满足两套审查要求,任何一方的异议都可能导致验收无法通过。
警察部门验收含四份核心材料。 申请文件包括申请信(表PC15)、FPF验收报告和会议纪要、FPF竣工图纸及四类支持性技术文档(设备CO/CQ文档、测试检验记录、批准的设计评估文件及其他合规文件)。材料要求覆盖了“申请—测试记录—竣工图纸—设备认证”四个维度。
三大关键风险集中于标准与流程。 关键问题指向三项挑战:(1)国际离岸规范(DNV或NFPA)与越南本地标准之间的冲突,可能导致被迫设计更改或冗长技术论证;(2)对专业进口组件要求强制性本地测试和盖章,但针对离岸特定技术往往缺乏既定流程;(3)因可作业天气窗口有限,安排当局前往离岸设施实地检查时产生额外成本与进度风险。
